Geachte heren,



Medio juni 2004 is door de Stichting Initiatiefgroep Tanthof West (I.T.W.) het beheer over jongerencentrum The Border overgedragen aan de Brede Welzijnsorganisatie Delft (B.W.D.).

Hierdoor is voldaan aan de door raadscommissie gestelde voorwaarden en kan worden overgegaan tot uitvoering van de toezeggingen van het College, waaronder de uitbreiding van het jongerencentrum met een tienerruimte.

Door het ingenieursbureau is hiertoe, in samenwerking met de vakteams Welzijn, Vastgoed en Projecten een haalbaarheidsonderzoek uitgevoerd, waarbij diverse varianten voor uitbreiding van het bestaande gebouw met een tienerruimte van ca. 100 m2 zijn onderzocht.

Deze nota geeft inzicht in het haalbaarheidsonderzoek, waarbij drie varianten aan de orde komen en een globale raming van de daarmee samenhangende kosten. Tevens is in overleg met Vastgoed een bedrag opgenomen voor noodzakelijk onderhoud en lichte renovatie werkzaamheden aan het bestaande gebouw.

Vervolgens wordt in deze nota een advies geformuleerd en wordt het college gevraagd een voorbereidingskrediet te voteren.





Resultaten haalbaarheidsonderzoek.



Alvorens nader in te gaan op de drie varianten volgt hieronder een overzicht van de gehanteerde kengetallen en opslagpercentages, alle bedragen zijn exclusief b.t.w. en eventuele grondkosten:





Kengetallen

De onderstaande normbedragen/getallen zijn gehanteerd:



Kosten t.b.v. renovatie bestaande gebouw

    400/m2



Kosten renovatie t.b.v. nieuwbouw

    200/m2



Kosten nieuwbouw (verdieping)

€ 1.300/m2



Kosten nieuwbouw begane grond

€ 1.500/m2





Oppervlakte



Bestaande gebouw

225 m2

uitbreiding

100 m2



Opslagpercentages



bouwmanagement

  5%

architect

10%

installateur

  3%

constructeur

  3%

directievoering

  2%

toezicht

  2%

totaal

25%



Varianten.

Onderzocht is welke mogelijkheden de bestaande situatie oplevert. Dit resulteert in een drietal varianten, die hieronder kort worden beschreven en waarvan de bouwkosten globaal zijn berekend.

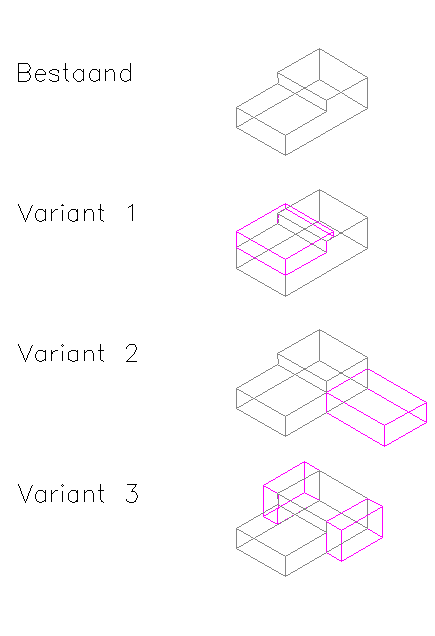

Variant 1:

In de eerste variant wordt de uitbreiding bovenop het bestaande gebouw gerealiseerd; voordeel van dit model ligt in het feit dat bij het oorspronkelijke ontwerp  met deze variant rekening gehouden is (fundering en draagconstructie)





M2

prijs

renovatie

nieuwbouw

totaal

renovatie

225

400

90.000





Renovatie t.b.v. nieuwbouw

225

200



45.000



nieuwbouw

100

1.300



130.000









_______

_______









90.000

175.000



Opslag 25%





22.500

43.750









_______

_______









112.500

218.750



Onvoorzien 10%





12.500

16.250









_______

_______









125.000

235.000

360.000

























Variant 2:

In de tweede variant wordt de uitbreiding gezocht in de aanbouw van een nieuwe vleugel, de voordelen die bij de eerste variant genoemd zijn  vervallen hier.



renovatie

225

400

90.000





Renovatie t.b.v. nieuwbouw

225

200



45.000



nieuwbouw

100

1.500



150.000









_______

_______









90.000

195.000



Opslag 25%





22.500

48.750









_______

_______









112.500

243.750



Onvoorzien 10%





12.500

21.250









_______

_______









125.000

265.000

390.000

Variant 3:

De laatste variant is een combinatie van de beide eerste.



renovatie

225

400

90.000





Renovatie t.b.v. nieuwbouw

225

200



45.000



nieuwbouw

110

1.500



165.000









_______

_______









90.000

210.000



Opslag 25%





22.500

52.500









_______

_______









112.500

262.500



Onvoorzien 10%





12.500

22.500









_______

_______









125.000

285.000

410.000















Op basis van uitvoerbaarheid, aanzicht en geschatte bouwkosten is het advies van de vakteams Welzijn, Projecten, Vastgoed en Bouwprocesmanagement unaniem en wordt voorgesteld om de verbouwing volgens variant 1 in uitvoering te nemen. Om de planvorming voor de verbouwing van The Border nu in gang te kunnen zetten, wordt een voorbereidingskrediet gevraagd volgens bijlage 1.



Samenvattend stellen wij u voor, als volgt te besluiten:



q       te kiezen voor de hierboven beschreven variant 1

q       ten behoeve van voorbereiding van de verbouwing, tot en met de aanbesteding, een voorbereidingskrediet ad € 65.000,- te voteren

q       dit bedrag te financieren uit de MR-ISV 2004-2009 (post 36, investeringsplan buurtaccommodaties 2)

q       financiële consequenties te regelen middels de 1e ATW..





Hoogachtend,



M.P. Griep

Senior Beleidsadviseur.
